监理进度会议纪要(通用11篇)
无论在学习、工作或是生活中,需要用到会议纪要的事务越来越多,纪要要求会议程序清楚,目的明确,中心突出,概括准确,层次分明,语言简练。什么样的会议纪要才是有效的呢?以下是收集整理的监理进度会议纪要,仅供参考,欢迎大家阅读。
监理进度会议纪要 1
会议时间:
20xx年xx月xx日9:00-1030
会议地点:
xx委员会会议室
会议主题:
第一次工地例会会议
与会人员:
xx
建设单位:
xxx
管理单位:
xx
承包单位:
xx
主持人:
xxxx
会议纪要整理:
xx
会议内容:
由市***管委xx项目管理部组织xx南路西延道路工程相关方,落实建设方授权仪式、项目管理会议制度、第一次监理例会及施工前的准备事项。通过各参建单位会商,通报施工计划和部署,落实开工条件,主要内容如下。
一、由建设单位市***管委xx主任介绍项目情况:
1、xx主任首先代表建设方对各中标参建单位能够参加市***建设表示感谢。
2、介绍市***管委人员:xx主任为本项目总协调人、王主任负责本项目具体管理,陈工和姜工为项目主管工程师。
3、给xx工程咨询公司授权:为保证本建设项目的顺利实施,严格控制项目建设投资,充分发挥投资效益,委托xx工程咨询公司,协助甲方对项目进行管理,各参建单位要服从xx项目管理部的管理。
4、给监理公司授权:按照工程建设文件,有关法律、法规委托xx管理有限公司对本建设项目施工阶段进行监理。
5、介绍目前的发展趋势,xx区项目很多,发展潜力很大。前景广阔;xx项目现在情况比较特殊,拆迁困难较大,xx管委正在积极努力协调相关单位。并提出在特殊情况下,有可能出现施工单位暂时停工或进出场现象,希望施工单位按项目管理公司的要求,积极配合市***管委的工作,将本工程顺利完成。建议施工方会后向公司领导汇报,反复进出场费用问题不要作为工程索赔依据向建设方进行费用索赔。应相互理解、配合和支持,希望大家合作愉快。
6、一标段因拆迁问题,可能进场较晚一些;二标段必须抓紧进场对xx路东侧进行围挡防护。进场后,必须加强安全管理,做好安全文明施工教育工作,协调好与在建周边各村村委会和村民的关系,不要与村民发生冲突和扰民现象;要充分利用甲方、村委会职能进行协调。
二、由北咨公司项目管理部宣布会议制度:
1、本项目是市重点工程,国拨投资项目,更是xx管委
高度重视的项目,与会人员都是各参建单位的负责人、主管人员,对本工程建设目标起着重要性的作用,要求各参建人员高度重视会议的严肃性和纪律性。
2、所有参加会议人员,开会期间手机必须调为震动,原则上不充许在会议中接打电话。
3、监理例会由总监或总监代表主持,定为每周三下午2点召开,项目管理会议由项目管理部经理主持,在监理例会后召开。不定期会议召开形式由会议主持人通知各参会单位负责人。
4、项目管理会、监理例会要求施工单位项目经理、技术总工、安全负责人及涉及的有关施工管理人员必须参加。
5、监理单位要求总监或总监代表及各专业监理工程师必须参加。
6、各参会人员一般不得缺席或指定他人代表,不允许迟到、早退,确因个人紧急事务,执行请假制度,须提前一天,向会议主持人请假,同时,指定专人代为履行职责。
7、严格会议纪要发放时间,原则上规定三天内发放到各相关单位,会议中确定的决议和结论,应由责任人跟踪落实,坚定执行。
三、承包单位汇报现场情况及需要协调的事项
1、一标段总包单位张副总经理介绍施工现场准备情况:
1)测量工作及其他有关的准备工作,基本做完,地下勘探工作也完成,过一两天出结果报告。
2)需建设方协调事项:
①地上、地下物的拆迁应抓紧。进度计划在xx年5月15日前完成地下管线,需甲方尽快协调。
②现有***纸不全,请建设方与设计单位协调,尽快提供施工***。
③厂区的出入路,因施工影响,留至宽度,请甲方与厂区进行协调。
④落实临水、临电,协调难度较大。
⑤道路施工段的公交站点需要同公交公司协调,需要改变行驶线路。否则一旦进入施工建设,公交车将无法运行。
⑥厂区处的土方堆放问题,需要解决。
2、二标总包单位徐总经理介绍施工现场准备情况:1)xx路以东围挡将抓紧施工,后天将见成效。2)需建设方协调事项:
①现场已有几百米拆迁完成,我们尽快清表。现场发现两处坟墓,请建设方尽快协调拆迁工作。
②沿线部分路段因道路坡度为1:1.5,红线只有40米,需要征地,每侧需要5米。
四、监理单位第一次监理例会主要内容
1、由xx公司总监理工程师李xx介绍监理人员及职责。
2、李总介绍监理程序,监理手段。
①从质量、进度、费用、合同、安全、工程变更、现场文明施工等方面分别讲述程序和要求。
②重点强调月进度款:每月22日前,将月进度完成情况及工程进度款申请表报监理部。
详细内容见第一次监理例会会议纪要。
五、xx管理公司对本项目的管理工作内容:
1、由xx门头沟项目管理部经理介绍
2、本项目管理部有关工作容。
①协调勘察、设计、施工、监理与本项目实施有关的衔接和协调事宜。
②在市***管委的协助下,协调完成项目施工准备工作,协调组织监理、设计、施工单位进行设计交底、***纸会审等工作;
③组织监理审查施工组织设计和其他有关各方提出的报告;
④协助建设方选择项目建设过程中可以直接委托的专业工作单位;
⑤协助建设方签订项目建设过程中发生的所有合同、协议,对合同、协议的内容提出专业建议;如为建设方依照施工合同及设备材料采购合同,对施工阶段的项目建设实行综合管理(含投资、进度、质量、安全、文明施工、信息、档案、风险)与综合协调(含设计方、监理方、施工方、材料设备供应方等),减少工程变更,避免合同纠纷发生,消除各种不安全隐患,合理应对各种风险,促进项目顺利实施;
⑥为建设方签发工程变更洽商、工程进度款支付报告、工程索赔报告、竣工结算报告等工作并提出专业建议;⑦参与建设方组织的项目竣工验收;负责项目相关资料的管理,项目竣工后向建设方移交全部项目管理资料;⑧按合同约定定期向建设方提交项目管理工作报告,根据建设方临时需要提交专项工作报告。项目管理工作结束前,向建设方提交项目管理工作总结报告;
3、针对本工程有关的文件档案资料制度、工程变更制度、会议制度、工程款支付管理制度等详见附件。
六、xx管理公司对会议进行总结性发言:
1、xx南路西延道路工程为市重点工程,市***管委有关领导高度重视,已正式委托xx工程咨询公司对本工程进行全过程项目管理工作。
2、当前涉及本项目的拆迁工作区***府非常重视,xx管委领导正在积极协调有关单位,梳理征地拆迁工作。
3、***纸问题因门头沟区大市***进行规划调整,影响设计出***,我们正与设计协调,尽快出***;地勘已给电子版,先按此施工,如有问题,及时向项目管理单位汇报;
4、施工单位项目经理应按照投标承诺和合同约定的人员参与本项目的相关工作。要求在以后的项目会议中,项目经理必须到会。如有特殊情况,需要变更的.,必须向建设方提交书面汇报。
5、目前,现场工作做了很多,效果也很显著;因拆迁难道较大,12月底,有12个村需要整体拆迁,希望参建各方相互配合,工作抓紧落实,争取早日进场施工。
6、关于坟墓拆移,二标要抓紧寻找住户,如果找不到,要写出文字上报。需出示公告的,要进行协调相关单位解决。
7、各参建单位要提前做好与沿线村委会、居民和各厂单位的协调工作。尽量减少对施工的影响。
8、征地问题,与设计沟通后,具体再做协调。
9、请各参建单位要充分考虑本项目的特殊环境,要统一管理,随时沟通,避免相互影响施工。
10、年前这两个月非常关键,各单位应抓紧做好具体工作,将地上、地下物进行落实,为明年2月份正式施工做好充分的施工准备。
七、会议决议:
1、建设方对xx工程咨询公司授权,要求参建各方服从xx项目管理部的管理。
2、建设方对监理单位授权。施工单位要服从监理单位的监理。
3、由项目管理单位尽快协助建设单位完成施工及监理单位的合同备案及前期手续。
4、参建各方要严格按照工程建设文件,有关的法律、法规、规章和标准规范及建设合进行工程建设。
5、各参建方要各尽其职,相互协作,密切配合,相互支持,圆满顺利完成工程任务。
监理进度会议纪要 2
时间:
20xx年11月21日 星期三 上午9:30
地点:
工地会议室
参会单位及人员:
xxx
上周完成情况:
1、A段三十一层浇筑完成。
2、A段三十二层具备浇筑条件。
3、B段三十一层浇筑完成。
4、B段三十二层浇筑完成。
5、室外回填土完成全部的90%,室内回填土完成全部的10%。
6、二次结构墙体顶部斜砌砖完善,构造柱过梁的浇筑。
下周完成情况:
1、A段三十二层浇筑完成。
2、A段三十三层钢筋绑扎、模板支设、砼浇筑完成。
3、B段三十三层钢筋绑扎、模板支设、砼浇筑完成。
4、B段三十四层钢筋绑扎、模板支设完成。
5、室外回填土完成,室内回填土完成全部的20%。
6、二次结构年内收尾,构造柱过梁斜砌砖的完善及不合格的墙体的.修补。
7、排水立管已进入现场;排水管道支架的加工;电梯安装已绘制出简易***。
8、下周,准备1——5层的安装材料,技术人员开始吊线,检查各层立管预留洞是否垂直;由于主体未验收,各层线管管路未清扫,先从十五层开始安装户内箱。
9、二次结构:从十四层到十八层过梁标高控制符合要求,但过梁两端伸入墙内的长度不符合要求;阳台栏板浇筑完毕,要采用棉被等覆盖;施工楼层中,材料放置不整齐,废砌块、垃圾等杂物未清理
10、强化质量管理,加强安全防护措施,确保现场文明施工
山西震益工程建设监理有限公司:
1、主体施工将近结束,安全工作基本到位,在收尾工程施工阶段,要求各级管理人员,协手共进,抓安全;再次加强质量管理,圆满完成本年度的工程计划
2、在监理巡查过程中发现二次结构存在的主要问题:局部填充墙墙体垂直度不符合要求,构造柱顶植筋宽度与柱宽度偏差较大
3、屋面封顶工作即将开始,技术上要进一步抓紧,预留洞口等部位已与施工单位核对,特别是有变化的部位,要求技术人员加强对工人的指导,发现错误,及时更正,保质保量顺利完工
4、消防工程施工人员已进场,要求施工单位对工人进行安全教育培训,进入施工期间与各工序协调融洽;消防部门资质、人员上岗证书、消防施工方案、消防施工进度计划等报监理办公室,否则不允许开工。
山西明泰房地产开发有限公司:
1、各级管理人员,随时进行现场巡查,发现问题及时更正,与***纸不符的部位,必须到设计院出变更
2、土方开挖方案,要求施工单位报监理办公室;桩基工作总结、支护工作总结报建设单位
3、月底,室外回填土结束;二次结构进一步完善,不合格的部位进行整改,阳台栏板砼浇筑计划一天一层,浇筑完毕用棉被等覆盖;消防施工队已进场,要求按程序施工,先报验资料(包括资质、安全技术交底、施工方案等),经监理审查资料无误、齐全,签字认可后,才允许现场开始施工;窗户工程,要先与厂家订货,规格、质量符合设计要求。
4、年底,主体施工按进度计划,必须封顶,争取把主体验收时间往前推,后期工作提前进行。
5、外墙构造柱模板安装,先写安全技术交底,对木工进行安全培训,要求工人戴好安全帽并扣好帽带,施工时,系好安全带,才允许模板安装,主要负责人由施工单位张秀平督促检查,确保现场安全文明施工。
6、昨天,由建设单位组织监理方、施工方的各级领导,进行工人宿舍安全检查,发现部分工人使用电褥子、小大阳等不安全电器取暖,为了确保现场安全,防患与未然,要求施工单位对工人宿舍解决取暖问题。
监理进度会议纪要 3
时间:
20xx年xx月xx日
地点:
xxxxxx工程部项目部会议室
主持:
xx
参加人员:
xxx
建设单位:
xxx
施工单位:
xxxx
监理单位:
xxxx
会议内容:
质量、进度、安全监理例会
今天监理例会安排:
1、首先由施工单位对上周工程质量、安全、进度完成情况及本周的工作计划安排,建设单位、监理单位在工作上的意见、建议及需要协调处理的事项可在会上提出。
2、监理单位总结上次例会中提出的整改要求落实情况,对周一上午检查的工程质量、进度、安全方面存在的问题,并对即将施工部位进行技术交底。
3、建设单位总结上周施工单位、监理单位在工程施工过程中的工作情况,并对施工中需协调解决事项进行落实。
施工单位:
1、上周完成情况:1#2#楼21层以上砌体全部完成,8、9、层内墙粉刷全部完成,29-32层外墙粉刷、部分屋面瓦铺贴。3#楼7、8层砼浇筑。4#楼7、8层砼浇筑。3~5#楼之间附楼负一层砼浇筑及顶板模板安装。5、6#屋面板砼浇筑,斜屋面、机房模板安装.7#楼23、24层砼浇筑,悬挑工字钢安装。8#楼23、24层砼浇筑。9#楼承台基础开挖完成。10#承台开挖。
2、上周未完成情况:1:1、2#斜屋面瓦片铺贴、机房外墙贴瓷砖。2:外墙部分粉刷。
3、未完成原因:主要是:塔吊故障延迟2天,其它均在计划内。
4、本周主要进行:1#楼斜屋面瓦片铺贴、机房外墙贴瓷砖、砌体完成、斜屋面、女儿墙线条、28层-25层外墙粉刷、内墙粉刷10-12层;
2#楼斜屋面瓦片铺贴、机房外墙贴瓷砖、砌体完成、斜屋面、女儿墙线条、28层-25层外墙粉刷、内墙粉刷10-12层;3#、4#楼9、10层砼浇筑;5#、6#楼斜屋面、机房模板安装及钢筋绑扎;7#、8#楼25层板砼浇筑;9#楼垫层浇捣、桩检测;10#楼桩承台土方开挖及垫层浇捣、桩检测;附楼3~5#楼之间附楼顶板砼浇筑、4~6#楼之间附楼承台开挖及垫层浇筑。
5、需甲方解决的问题:
(1)、1#、2#门窗安装时间
(2)、7#、8#楼附楼场地移交时间;
监理单位:
上周二由业主单位组织各分包单位与主包单位召开了协调会,要求各分包单位按照监理部及主包单位要求履行管理协议,各发包单位要认真执行接受主包单位的统筹管理。对分包单位工程的'施工过程资料进行完善,材料进场报验及见证抽检,确保材料质量。
一、进度方面
上周完成情况:实际施工进度与计划进度基本吻合。
二、质量方面:
1、1#、2#楼内墙抹灰起砂、露网,屋面瓦铺贴未按规范施工,施工单位要加强自查自纠找出原因,提高工程质量。
2、3#、4#楼钢筋绑扎有漏筋、跳扎现象,施工单位要加强质量管理。3、5#、6#楼可以进行试水,螺杆洞口须按设计总说明施工,要求施工单位对砌体班组进行技术交底。
4、G7、G8栋部分剪力墙未按规范设置拉筋、搭接不规范,板筋、梁筋未按规范绑扎有跳扎现象,砼浇捣存在漏振,造成部分墙柱空洞和蜂窝。模板拼缝不严密、四周斜撑严禁与外脚手架连接。
5、各楼层水电施工引上线有漏焊现象,1#、2#楼防侧击雷焊接未按规范作业。
三、安全方面:
1、现场依然比较零乱,特别是外脚手架平桥及楼面材料堆放凌乱未及时清理,需要清理的必须在本周日前清理完毕,让现场有一个干净整洁的环境。
2、G1、G2栋电梯安装必须提供施工方案及完善相关手续方可进行施工。
3、G5、G6栋28层以上7#、8#楼20层以上电梯井洞口部分临边未按要求进行防护,洞口里未设置安全平网,楼梯临边防护未按要求进行防护,预留洞口未采取防护措施,外脚手架平桥堆放废旧带钉模板及建筑垃圾过多,极易高空坠物造成物体打击事故。
4、G7、G8栋仍未按装项方案设置兜底网,G7、G8栋外脚手架部分连墙件预埋长度不够,安全网破损及部分安全网解开未恢复,悬挑梁安装及防雷必须按专项方案施工。
5、各楼层未按要求挂置灭火器。
6、塔吊标准节仍未进行防锈处理。
7、外脚手架工程必须由专职安全员按专项方案检查、验收。
8、临时用电各班组私拉接乱,造成工地临电线路混乱拖地严重、部分施工机器没有与接地线连接、无临时用电档案资料,包含临时用电线路安装报验,电线电缆线路绝缘测试,电工日记,电工巡查记录等,部分电线杆底部有积水现象。
9、塔吊人员的安全培训不能流于形式,必须定期进行安全生产培训。
10、分报单位在文明施工及临时用电都未按规范作业,为了工地安全生产希望主包单位加强此方面管理。
11、外脚手架的连墙件严禁私自拆除,如遇特殊情况必须经书面报告项目监理部同意后方可作业。
12、工地的材料须分类堆放整齐,临时道路定时清理专人维护防止扬尘。
13、尽快安排一次应急演练。
对监理部发出的整改通知,施工单位未按要求整改的或不履行整改,我监理部将对该部分工程资料不予认可签字,同时处以罚金,对所报进度款不予审批。
建设单位:
1、以一周为限(即下周监理例会前)各分包单位完善各项相关手续,分包单位必须服从主包单位管理。
2、所有工作面必须以书面形式移交,样板先行。主包单位进行安全及技术交底并在资料上反映出来。
3、各楼层检查验收,监理单位每层不少于一套房。
4、大量底板出来后,材料的堆放以方案形式交监理部审批后实施。
5、分包单位的周进度表必须在周末提交给主包单位,由主包单位统一在周一监理例会提交。
监理进度会议纪要 4
会议时间:
20xx年xx月xx日
地点:
xxxxxx工程部项目部会议室
主持:
xx
xxxx
会议内容:
根据目前工程进展情况及施工现场存在安全问题,特此召开由各标段专职安全员参加的关于加强施工安全监理的工作会议,具体布置并明确下阶段开展安全监理工作的任务和要求。望各项目部遵照执行,在实施监理过程中认真履行安全职责,为安全施工提供应有的监督保障。具体任务和要求主要有如下方面:
1.要求各项目部定期于每月20日会同专职安全监理员对施工现场进行全面安全检查。
2.要特别注意对存在较多危险源的施工分项分部工程(如桥梁、涵洞)加以安全隐患排查,及时发现问题,及时整改。
3.深基坑、槽边要督促施工单位做好临边防护设施,并布置相应的警示标志。
4.督促施工单位按相关规范规定布置临时用电线路,并对工作面内尚未拆迁的`电力线做好安全防护工作,保证安全距离。
5.督促施工单位加强对施工运输车辆驾驶员的安全教育,预防发生人员伤亡事故,最终影响到施工工期。
6.督促施工现场内施工人员注意佩戴安全帽,要求监理人员做好带头作用。
7.要求各项目部配备一个专职安全员,监理不定期会同专职安全员对现场安全检查。
8.其它应注意加强监督的内容:
(1)排水管沟开挖土方在槽边堆放距离要按施工规范要求堆放。
(2)做好路基周边临时排水,以防已成型路基被积水浸泡。
(3)不得已利用已成型路基作施工铺道的,只能在固定区域内通行,不得擅自占用其它区域通行,以免破坏路基。
监理进度会议纪要 5
会议议题:
传达公司会议精神
会议时间:
20xx年2月25日
会议地点:
监理办公室
参加会议人员:
xxxx
1、监理企业年底晋升为甲级基本上具备条件;
2、公司将采用信息化管理,信息共享,月报、总结、公司文件均通过电子邮箱发送,规划、细则发至公司审查,细则要有目录,工程部位照片的数量、质量要符合要求,注意传递存档;
3、项目负责人要知道主要监理资料的摆放位置,监理日志的现场监理人员一栏人员也要与备案或合法变更后的.人员基本一致;
4、监理部要备有检查表格,熟知检查的内容,对有关单位的检查时间内容,要提前通知公司;
5、监理资料要体现对安全的重视程度,如安全类通知单、安全类专题会议纪要、安全类文件转发、有关安全隐患的联系单、监理日志有关安全的记录以及监理的安全巡视检查记录等;
6、远离黄、腐、赌,禁止酒后驾驶,与承包单位保持距离;
7、城市市建设系统安全生产专项整治的有关内容;
8、一户一验的有关内容,特别注意三个强制性条文;
9、监理公司综合检查总结出各监理组普遍存在的问题。
监理进度会议纪要 6
会议时间:
20xx年xx月xx日上午10:00时
会议地点:
xx工程部
会议室主持人:
刘忠义
记录人:
刘铁明
参与会议人员:
xxx
会议内容:
今日的会议主题是:工程进度、质量、平安文明施工。会议主要内容是:
1、检查上次例会议定事项的落实状况,分析未完事项缘由。
2、检查分析工程项目进度方案完成状况,提出下一阶段进度目标及落实措施。
3、检查分析工程项目质量状况,针对存在的质量问题提出改进措施。
4、检查分析工程平安及文明施工状况,针对存在的安全隐患和文明施工问题提出改进措施。
5、解决需要协调的有关事项。
根据例会程序,会议首先由施工单位发言,内容是上次例会以来的工程完成状况及下次例会以前工程施工进度方案,需要建设单位、监理单位协调的事项等等,再由监理单位讲评,对不足的施工部位提出批判,督促施工单位整改到位,最终由建设单位提出要求,作总结。
A、B、C、D栋主施工员汇报了前段已完成的工程进度和质量及平安文明施工状况,并把后段工作支配也作了简洁汇报。
接着监理部监理员孙伯罗讲A、B栋存在的问题和要整改的一些要求:
1、A、B栋落地外架搭设未装横向斜撑和剪刀撑,连墙件过少。
2、电梯井口的平安防护要到位,如:现正开头电梯井内搭设架子,配套单位和本施工单位人员必需严禁把一些东西往电梯井内乱丢,以防伤人。最主要的是施工单位要在电梯井口旁放警示牌和防护栏。
3、B栋外墙砖铺贴,有的师傅不带线顺手铺贴,铺贴瓷片灰浆不饱满、不平整、勾缝不密实。
4、B栋部分飘窗板、空调板等滴水线不符合要求,有些损坏部位要准时整改和修补。
5、内保温有开裂起壳现象,要尽快修补。
6、A、B栋施工电梯操作人员必需准时发觉,准时制止和解决,严防隐患。
7、B栋楼梯踏步要铲洁净,再用水冲洗及清扫洁净后,方可施工。
紧接着监理部负责人刘忠义作监理总结性发言:
一、先就C、D栋目前存在的问题:
1、室内抹灰工程中,有局部起壳、空鼓等不合格的部位,尤其C栋特殊严峻,要抓紧时间返工、修补。
2、外墙砖局部没有洗洁净的部位要派专人,选择实行措施清洗洁净,确保外墙质量和美观。
3、平安文明施工:有的.房间处处都有大便,要清理洁净,如:D栋西单元四至五层。
4、公共部分的涂料工程要按程序施工,先报验后施工。
二、工程进入扫尾阶段,主要讲五点:
1、加快工程进度,实现双赢。只有工程进度快了,才有经济效益。
2、加强工程质量掌握。质量是企业的生命线。
3、加强工程平安文明施工管理。平安无小事,平安问题的特点是突发性,各栋专职平安员肯定要准时将安全隐患消退在萌芽阶段。
4、加强友情合作。各参建单位必需要相互协调,大事将风格,相互沟通。
5、各施工单位的施工技术资料要逐步完善,要与工程进度相符。
接着由工程部负责人蒋义和工程师发言:
1、工程进度较慢。如:A栋外架拆除与落地脚手架搭设没有劳动力,所以影响外墙砖施工;B栋主要是外墙砖铺贴人员偏少,影响进度;配套单位塑钢窗安装人员偏少,也影响了各项施工的进度。
2、A、B栋电梯进场了,要准时清理电梯井底渣和井底排水,另突击把电梯井内架子搭设好。
3、C、D栋抓紧完善全部的扫尾工程,特殊是要整改和修补的。
4、各配套单位要抓紧,塑钢窗安装要多增加人员。接着工程部负责人黄国清发言:
1、C栋内墙无人做事,墙面起壳的、裂缝的比较多,要准时整改,外墙砖的清洗要尽快派专人清洗洁净。
2、D栋只有几个人做事,要抓紧外墙砖清洗到位,楼层要一户一户清扫洁净。
3、C栋一层回填土要用水沉紧再夯实,然后再进行下部工序的施工。
紧接着工程部陈其刚工程师发言:
1、C、D栋周边的清理。如模板,临时水电改道等,要协作工程部挖土。
2、平安问题。现气温较高各栋号和配套单位要预备些降暑药品,合理支配作业,避开高温,中午多休息一下。
3、A栋拆架要留意平安,各配套单位要相互协调,圆满完成工程部下达的任务。
监理进度会议纪要 7
会议议题:
就监理内部的工作情况,对现场的监理人员重新安排工作,提出今后监理工作的要求
会议时间:
20xx年10月24日8:30
会议地点:
xxx
工地办公室参加会议人员:
苏xx、黄xx、韩xx、陈xx、李xx、莫xx
主持人:
苏xx
一、全体员工重新分配工作,明确各个员工的工作职责:
小清:负责主持项目监理部的日常监理工作。
小嘉:负责二期土建部分监管工作,有关资料的.签认。
小万:负责酒店土建部分监管工作,有关资料的签认。
小维:负责三期土建部分监管工作,有关资料的签认。
小超:负责信息资料的收集归档,文件的发放,协助各专监的工作。韩多平:负责安装工程、施工现场安全文明施工的监管工作及有关本专业的资料签认。负责监理部用电脑的维修、保养工作。
二、针对日后的工作能有效的进行,故提出如下要求:
1、工序验收由各个项目的专监负责人实行。
2、要多熟悉设计***纸和有关验收规范。
3、加强日常巡视和平行检查的频率,发现存在问题及时要求施工单位给予整改。
4、施工单位报来的资料能当天签字的不能拖至第二天,如存在问题及时退回施工单位整改。
5、做好旁站工作,并作好旁站记录。
6、按要求认真做好监理日记。
7、在日常的巡视、平行检查工作中要注意方式方法。
8、大家在工作中要团结一致互相帮助、沟通。
监理进度会议纪要 8
时间:
20xx年xx月xx日
地点:
xx
主持人:
xx
会议参加人:
xxx
内容:
一、 xx发言:
今天召开工地第一次会议,会议由建设方、监理方、施工方的代表参加。今天的议程为:
1、建设单位介绍各方人员、对总监授权以及工程准备情况;
2、监理单位发言;
3、施工单位发言;
4、各方补充发言。
一、宣布业主驻现场代表及分工:
1、迁建工程的领导班子,成员为:陈x、蔡x、蒋x、杨x等,下设迁建办公室,成员为:蒋x、杨x、付x、郑x等负责外事协调。
2、技术监督组,成员为:蒋x、杨x、许x、付x、郑x、陈x等六位全面负责施工现场安全、质量、进度、协调及其他工作。
二、介绍各参建单位:
1、监理单位:福建省xx工程项目管理有限公司,总经理xx,项目总监xx,专业监理工程师xx,监理员xx。
2、施工单位:莆田市xx公司,项目经理陈x、技术负责人:林x、施工员:陈x、卢x;专职安全:吴x;质检员:朱x、
三、宣布总监、并按《监理合同》对总监授权:
1、本项目总监为:郑x;
2、总监拥有如下权利:
(1)选择工程总承包人的建议权;
(2)选择工程分包人的认可权;
(3)对工程建设有关事项向委托人的建议权;
(4)对工程设计的技术问题的建议权;
(5)工程施工组织设计和施工技术方案的审批权;
(6)事先向委托人报告后,有权发布开工令、停工令、复工令;
(7)工程上使用的'材料和施工质量的检验权;
(8)工程施工进度的检查、监督权,以及工程提前或延期的签认权;
(9)在工程施工合同约定的工程价格范围内,工程款支付的审核和签认权;以及工程结算得复核确认权与否决权;
(10)工程监理规范确定监理单位的其他权利;
四、介绍工程概况及建设单位的前期准备情况:
1、工程概况:
①工程名称:福建省xx迁建一期工程
②建设地点:xx
③工程类型和规模:项目一期总建筑面积约xx平方米,
项目总投资约为xx万元;共有1#、2#、3#、4#、5#宿舍楼工程和1#、2#、3#教学楼、2号学生食堂、办公楼、***书馆等工程。
④工程参建单位:
建设单位:福建省xx;
勘察单位:福建xx工程勘察研究院;
设计单位:福建省xx设计研究院;
施工单位:莆田市xx集团有限公司;
监理单位:福建省xx工程项目管理有限公司;
⑤针对工程施工,对参建各方提出有关要求:
本工程是市重点工程,是校安工程,涉及千万家家庭幸
福与千万个孩子的生命,质量一定要保证,x师范有百年的历史,现在校区迁建,扩大,要把校区建成一个精品工程、优质工程,给后代留个好的口碑。要求监理、施工单位:①严格遵守法律、法规、合同,②确保人员到位、技术过硬、材料合格,工艺求精。我方承诺:严格遵守合同规定,付款及时。
二、监理单位总监xx发言:
监理单位的主要职责就是质量、投资、进度控制、合同管理
和现场协调,文明施工和安全生产管理。要求施工单位做好以下几点:
1、质量:
①材料:组织施工中需要材料进场,并向监理单位进行报验,要出具产品合格证、性能检测报告、出场证明等文件,需进行现场复试的材料要在施工前完成。
②机械:组织施工中需要的机械设备、施工工具机器具到场并报告监理单位审批,批准后应及时安装就位,试运转正常。
③人员:除管理人员外,根据工程的具体情况,组织相应的施工人员进场,并组织施工、安全培训、交底等工作。特种人员要持证上岗。
④隐蔽工程隐蔽前,施工单位首先进行自检,自检合格后填写隐蔽工程报验单,提前半天报监理、建设单位检查验收。监理单位在检查验收时,施工单位应出具施工检查记录、隐蔽工程验收记录、检验批质量验收记录,监理单位检查验收后签字认可。
3、监理通知单的内容,要及时整改、要及时回复,资料要整好。
5、工地例会,每月一至二次,时间原则上每月2日、15日,具体由监理项目部视施工情况定,地点在施工现场项目部。有需要可召开专题会议。
三标段:24#楼计划26号完成主体封顶任务;并完成七层以下所有线盒、给排水水管安装。
监理单位:
1、春节在即,项目部应在确保安全、质量的前提下合理安排施工进度,安全问题,时刻不容忽视。
2、限项目部3天内把现场的安全工作做好,所有楼号外架要逐个进行排查,尤其是9#、16#楼要特别注意外架搭设。
3、楼层及场区应清理到位,该清理的应归纳成堆,施工用电该拆除的必须拆除,楼梯口需要封堵的及时封堵,避免闲杂人员进入楼内。
4、施工现场用电严禁私拉乱扯,同时也要防止煤气中毒,现场尽量不要使用煤块;3天后王科长把整改情况以书面形式上报监理单位。
5、项目部安排好放假时间及春节期间值班人员,并上报值班人员名单和联系方式;项目部制定保卫措施,做好防火防盗。
6、回首xx年,项目部要认真总结成绩,找出差距,以便推进下步施工。
7、临近春节,质量仍不能忽视,7#楼昨天钢筋绑扎错误严重,现已经返工,各楼号负责人和技术员要重视起来,严格控制好质量,避免再出现类似现象。
8、安装好的水管要做好成品保护;自来水公司要和施工单位搞好配合。
9、展望xx年,项目部要有信心尽快完成所承担的全部工程,树正岩公司形象。
10、根据下余工程量安排好各班组人员,选择队伍是关键,应安排技术过硬的技术人员和施工队伍。
11、最后监理公司祝正岩公司全体施工人员春节愉快!
施工单位孙总:
1、钢筋绑扎和模板支设不符合规范要求的.要认真整改。
2、各队长要认真做好工人工资发放工作,过完春节及时安排人员到场,做好开工前的准备工作。
3、根据合同要求总工期截止日期是3月15日,明年的任务仍然相当艰巨,要加快进度;卫生间抹灰应及时,各道工序要密切配合。

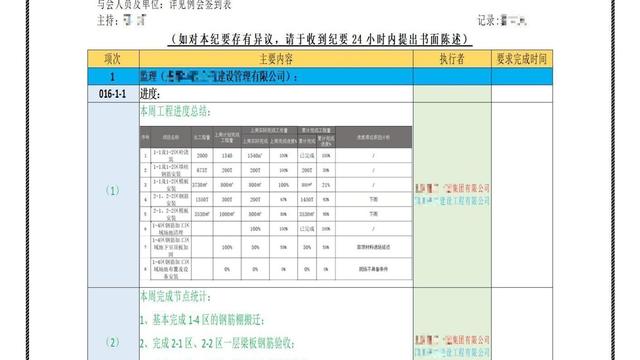

监理进度会议纪要 11
时间:
xxx
地点:
xxx
会议主题:
检查上周例会问题落实情况及下周工作安排
会议主持:
xxx
会议内容:
施工单位:
一标段:上周报的周进度计划没有按时完成,主要原因是人员不足,加班情况没有落实到位;7#、8#楼木工、钢筋工不足,塔吊出现问题造成施工不能正常进行。进度滞后的最主要原因是班组的技术水平有限,针对出现的问题我们会采取措施加快进度。
二标段:计划下周18#楼三层砌体完成,安装同步;17#楼二层砌体完成,安装同步;16#楼二层砌体完成,管线安装同步。
三标段:23#楼上周计划没有按时完成,下周争取完成进度计划。计划24#楼下周五三层框架完成,25#楼下周四下午三层框架完成。
监理单位:
1、安全文明方面,安全通道要及时落实,木工区消防器材要具备,钢筋加工区、木工区不能再露天作业,现场路面要及时清扫。
2、下周支设外构造柱模板时必须要有安全带,三层砌体时外架不搭设,不得砌筑墙体。
3、质量方面出现的问题主要是管理脱节,技术人员责任心不强,自检不严格。箍筋加密及锚固长度不符合要求,墙体砌筑不整齐,以后尽量避免晚上砌筑墙体,望施工方调整好时间,保证质量。
4、针对8#楼c区出现的钢筋位移的问题,设计单位勘察后要求项目部聘请加固公司对钢筋墙板进行加固处理,希望项目部及时联系加固公司,制定具体的加固方案,整改后设计院将进行再次验收。所选的加固公司的资质要提前上报。
5、沉降观察可以施工的'本周必须完成,每栋楼号必须弹控制线。
6、严格控制现场搅拌混凝土及砌体砂浆的配合比;原材进场也要严格控制,要有出厂合格证。
7、进度方面,塔吊出现问题要及时维修,并做好塔吊检测工作,下周二上报所有塔吊检测报告;上周北区上报的计划全部滞后,北区要制定赶工期方案及措施,四天内连同塔吊检测报告一起上交。
8、上周工地工人打架事件要引起重视,如再有类似现象发生,罚款5000元。
9、拆除混凝土墙面不得私自隐蔽,如发现一次将采取罚款措施。
施工单位:
总工:质量和进度一直上不去,尤其是北区,各标段技术负责人和队长要重视起来,找出原因,各工种之间要配合好、协调好,争取赶上进度。北区周日所有框架结构都要达到浇筑程度,南区达到二层封顶。
转载请注明出处学文网 » 监理进度会议纪要通用
