水电站隧洞施工的钻孔爆破法

【摘要】为了更加安全的利用钻孔爆破法进行隧道的开挖,本文通过对工程实例进行分析,进而从隧洞开挖的方式以及炮孔的设置,以及钻孔爆破循环作业这两个方面对水电站隧洞施工的钻孔爆破法进行阐述。

【关键词】水电站;隧洞;施工;钻孔爆破法

中***分类号:TV 文献标识码: A

一、前言

随着各种水电站的不断建设施工,为了满足水电站的需求,需要在水电站周边的掩体内部进行隧道的开挖。为了更好地进行隧道的开挖,我们对常用的钻孔爆破法进行分析。

二、工程实例

1.工程简况

以某水工程隧洞工程为例。该工程标段起点(隧洞进口)桩号为0+000,终点桩号为4+300。全长4300m。隧洞轴线进1:3坐标X=4689961.2274,Y=482125.1089。隧洞进1:3高程782.49m,纵坡1/1000。隧洞过水断面为城门洞形,洞宽3m。洞高3m。洞身根据岩石分类衬砌,桩号0+000~0+640段、2+900~3+970段以及断层F2(0+018)、F3(0+591)、F4(3+560)均为Ⅳ类岩石,采用钢筋混凝土衬砌或钢拱架挂网锚喷:桩号O+640。1+000段及F6(0+950)为Ⅲ类岩石,采用全断面挂网锚喷支护。

2.地质、地貌及水文地质条件

本隧洞工程所在区域主要表现为中高山地地貌.局部呈中低山地地貌。区内最高山峰海拔高程1204m,最低峰846m。河谷高程785。区内岩石以侵入岩为主。红旗河引水工程抗震设防烈度为Ⅵ区,设计基本地震加速度为0.059。

本工程所在区域地下水含水层主要为第四系松散堆积层孔隙潜水和基岩裂隙水。两者之间有一定的水力联系,水位的变化受季节性和气候的影响。年变化幅度0.5~10m间。

三、隧洞开挖的方式以及炮孔的设置

(一)隧洞开挖方式

根据隧洞断面尺寸大小、周围的地质及水文地质情况、所选用的施工机械设备等,隧洞开挖一般有全断面开挖和断面分部开挖两种基本方式。

全断面开挖法。全断面开挖法 即整个开挖断面一次钻孔爆破成设计断面。适用于石质坚硬、完整的围岩。其开挖宽度较小,开挖断面不大于 15m2)。全断面开挖干扰小,空间大,施工组织简单。

2.断面分部开挖法。断面分部开挖法是将开挖断面分成几个部分进行开挖。在断面较大、施工机械不足或地质情况较差时采用。常分为台阶开挖法和导洞开挖法。

台阶开挖法是将开挖面分成 2—3个台阶进行开挖。根据台阶的方向又可分为正台阶开挖和反台阶开挖两种方法。可利用台阶或爆渣堆的高度进行打眼。正台阶开挖法的打眼和出渣可平行作业,均衡施工,进度快。反台阶开挖法能节省爆破器材、效果好、进度快,但石渣块度不易控制。

导洞开挖法是在开挖断面上先开挖一个小断面的洞为先导,而后开挖扩大至设计的断面形状。 根据地质情况及施工条件,导洞可布置在断面的上、中、下、两侧等位置,此法可利用导洞进一步查明地质情况,并在扩大时起到增加爆破临空面的作用。

(二)炮孔的设置

1.种类和布置

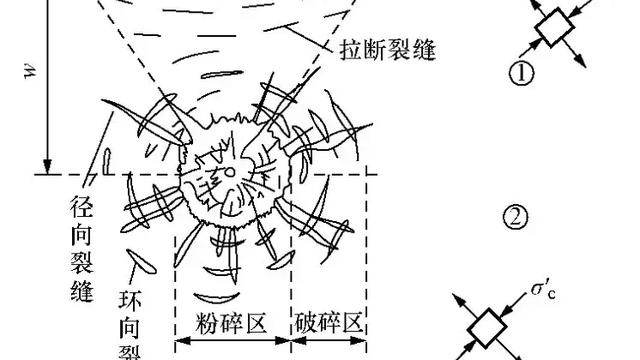

周边孔、掏槽孔、崩落孔这三类是按照对于平洞开挖的不同作用分化出来的。周边孔布放位置是设计开挖面的周边上,作用主要是控制开挖轮廓。掏槽孔布放位置是开挖断面的中部,按布置方向和形状的不同还可分为垂直掏槽和斜孔掏槽。作用主要是通过临空面的增加来获得最好的爆破效果。崩落炮孔布置于掏槽,为保证工作面的平整度炮孔还应与工作面垂直。其主要作用是通过爆落岩体的方式来为其它周边炮孔爆破提供有利条件。

炮孔布置主要是分区和布孔两个步骤,也就是划分好周边孔、掏槽孔、崩落孔的各自布置范围,然后再确定位置和钻爆开挖的参数。在布置炮孔前要考虑到方便钻孔、少移动施工设备等问题,并且为避免爆破效果差、漏气、卡钻的情况发生,应尽量让炮孔方向与围岩的裂隙面和层理垂直。还要注意的问题是为提高爆破效率,掏槽孔深度应深于崩落孔的 10%~15%,为更好的对开挖轮廓线进行控制,炮孔也要多布置在断面的拐角。而周边孔就应尽量放置在距轮廓线 10~20cm的地方。

2.数量和装药量

岩石类型、掘进工作面的大小和状况、炮孔的形状深度、炸药性质、装药方式等因素都会影响到工作面上的装药量和炮孔数目。工程作业中先对用药量、掘进深度、炮孔数目和每个炮孔间的距离都做个初步大概的确定,然后再根据现场作业的情况进行试验,最后再结合试验效果确定出合理准确的炮孔数目和各个炮孔间距。

由于爆破作业中装药量和单位耗药量有密切的相关性,因此设计中单位耗药量的确定对所有爆破装药数量的掌握控制具有基础性作用。对于炮孔数量的估算可采用装药量平衡原理的方法,也就是全部炮孔都能有炸药量给装完。每排炮进尺总装药量的公式为:每排炮进尺总装药量等于大内耗药量和每进尺爆破下岩石体积的乘积,或者是每排炮进尺总装药量与实际钻孔深度、开挖断面面积、炮孔利用率的乘积。装药量计算完后,遵循不同位置不同作用的炮孔需要的装药量也不同的原则,对每排炮进尺量进行分配。要以掏槽形状、岩石类型、钻机样式、开挖断面的大小和掘进作业时间等因素来考虑对炮孔的深度来进行选择。

四、钻孔爆破循环作业

用钻孔爆破法开挖地下建筑物,每掘进一次,主要工序有钻孔准备、钻孔、装药、爆破、通风排烟、安全检查、出渣、延长运输线路和风水电管线等。掘进一次的工序组合称为循环作业。在一昼夜中的循环次数应为整数 ,因此常采用的循环时间为 4h、6h、8h、12h 等 ,视开挖断面的大小、围岩稳定的程度和钻孔出渣设备的能力等因素来确定。当围岩稳定性较好,有钻架台车或多臂钻车钻孔 ,短胃挖掘进机或装载机配自卸汽车出渣时,宜采用深孔少循环的方式,以节省辅助工作的时间。

若围岩的稳定性较差,用风钻钻孔,斗车或矿车出渣,宜采用浅孔多循环的方式,以保证围岩稳定。例如,用气腿式风钻钻孔的导洞开挖 ,循环进尺常取 1.8m~2.0m,每班 2~3 个循环;小断面隧洞开挖 ,若使用钻架台车或多臂钻车时 ,循环进尺可取 3m~5m,每班完成一个循环。循环进尺是循环作业计划的核心。在确定循环进尺时,通常是根据围岩条件、钻孔出渣设备的能力,初步选定掘进深度,计算钻孔、装药爆破、出渣、临时支护等工序的时间,然后按班或日循环次数为整数的原则 ,再修改初选进尺,直到满足正常班次的循环作业。

(一)钻爆作业

钻孔爆破是平洞掘进的主要工序。钻孔爆破的质量对平洞的开挖规格、爆破效率和施工安全影响极大。因此,钻爆作业应保证钻爆设计的要求。钻孔作业所花时间一般占循环时间的 1/4~1/2起 ,因此选用高效率的钻孔机械是加快平洞掘进进尺的一项重要措施。钻孔机械有风钻和凿岩台车。钻孔前难备工作有工作面的清理、测量放线布孔、风水电管线的延长以及钻机检查。一旦进入钻孔作业,应连续运转,直到钻孔结束。钻孔结束后应吹孔,吹尽孔中残余岩粉,按爆破设计要求装药、堵塞和连接引爆线路,查合格,人员、设备撤离到安全区域后方可起爆。

(二)出渣运输

出渣运输是平洞开挖中最费时、费力的工作,一般占循环时间的 1/3~1/2,同钻孔作业一样,是控制掘进速度的关键。因此,必须做好以下工作;合理选择配套的装渣运输设备和数量;规划好洞内外运输线路和弃渣场地;制定可靠的施工组织措施和安全运行措施。

(三)临时支护

洞室开挖后,围岩形成新的应力状态,在围岩稳定性较差的洞室,容易发生坍塌或岩块松动跌落,产生安全事故。所以应根据地层条件、洞室断面、开挖方式和围岩时间等因素,进行必要的临时支铲。临时支护的形式很多,可分为传统的构架式支撑和锚喷支护两类。喷混凝土和锚杆支护是一种临时性和水久性结合的文护形式,应优先采用。

(四)辅助作业

地下工程施工的辅助作业有通风、防尘、消烟、排水、照明和风水电供应等工作,做好这些辅助作业 ,可以改善施工人员工作环境,加快施工进度。

五、结语

近些年来,我国的水电站建筑过程中,进行隧道的施工建设大多使用的钻孔爆破的方式进行,为了提高施工技术,我国的研究人员应当根据国外的先进进行分析,进而总结出相关的理论,以便更好的促进施工技术的提高。

参考文献

[1]叶坤才 水利隧洞施工技术浅论 [J] 《沿海企业与科技》 -2011年11期-

[2]李志,苏大凯 引细入汤工程隧洞施工方法 [J] 《中国科技信息》 -2008年3期-

[3]刘生峰 钻爆法开挖水工隧洞施工技术探讨 [J] 《甘肃农业 》 -2013年17期-

[4]王耀光 浅谈爆破技术在隧洞施工中的应用 [J] 《科技致富向导》 -2010年18期-

水电站隧洞施工的钻孔爆破法

转载请注明出处学文网 » 水电站隧洞施工的钻孔爆破法

学习

公务员考试申论B类试题

阅读(27)

本文为您介绍公务员考试申论B类试题,内容包括公务员申论b类试卷,公务员考试b类申论第三题。材料一:

学习

方文山歌词中的民族元素

阅读(22)

本文为您介绍方文山歌词中的民族元素,内容包括方文山歌词的意象,方文山歌词引用典故。一、《千年之恋》:

学习

以色列教育

阅读(24)

本文为您介绍以色列教育,内容包括以色列国家最新教育文章,以色列教育详细讲解。以色列始终把教育作为立国之本,早在建国前20年,忙于复国的犹太人就想到了日后的教育问题。1924年,以色列工程技术学院在海法成立,1925年,希伯来大学在耶路撒冷成

学习

流浪画家:思想在别处

阅读(24)

我们也许可以忽略他们的存在,而他们就生活在我们的身边。是他们让这个庸碌的城市有了一点点不一样的颜色。在他们身上我们可以隐约感觉到一些与众不同的东西。这些被称为自由画家的人群,过着怎样的生活?

学习

内生门限回归的实证运用:技术差距的双门限效应

阅读(18)

摘要:本文利用我国2004-2010年省际面板数据,构建双门限模型实证分析对外直接投资(OFDI)逆向技术溢出与区域技术差距的“双门限”效应。研究表明:OFDI逆向技术溢出在我国存在显著的技术差距双门限效应。在低技术差距地区,“退后优势假设”效应

学习

论描绘生活的荷兰画派

阅读(22)

本文为您介绍论描绘生活的荷兰画派,内容包括荷兰画派的题材,荷兰画派产生的原因。荷兰人是喜欢描绘生活的,这也是荷兰绘画的特点之一。尤其是17世纪荷兰画派画家哈尔斯、伦勃朗、维米尔等一批大师,都是以描绘生活为主要题材,涉及到的题材有

学习

《申辩篇》中苏格拉底生死观之我见

阅读(105)

本文为您介绍《申辩篇》中苏格拉底生死观之我见,内容包括孔子与苏格拉底生死观相同之处,苏格拉底申辩篇解读。关键词:苏格拉底;《申辩篇》;生死观;践行

学习

现代隧道湿式喷浆技术在矿井巷道施工中的应用

阅读(39)

本文为您介绍现代隧道湿式喷浆技术在矿井巷道施工中的应用,内容包括干式喷浆与湿式喷浆的区别,煤矿井下湿式喷浆设备厂家。【摘要】为合理解决什林煤业当前矿井普遍采用的潮式喷浆工艺存在粉尘大,功效低,回弹率高、劳动强度大等问题,面对当

学习

从《世说新语》谈中国古代作者论

阅读(25)

摘要:南朝刘宋时期的刘义庆所编撰的《世说新语》一书,以笔记实录的形式记载了汉末、三国至两晋时期士族阶层的言行风尚和轶闻趣事,为后世展现了中国魏晋文人这一独具个性的群体的生活风貌。《世说新语》具有独特的文学价值,保留了大量极有理

学习

高中阶段女班主任的存在的一些利与弊

阅读(23)

本文为您介绍高中阶段女班主任的存在的一些利与弊,内容包括中学班主任的十大忠告,不当高中班主任的好处。摘要:毕业十多年从来没有当过一天的班主任,去年有幸被高一年级组推选为高一班主任。在这一年多连滚带爬的摸索中,对于女性当高中班主

学习

皮尔士的实在论思想述评

阅读(21)

摘要:皮尔士在批判了传统形而上学及其实在论思想之后,形成了他自己的实用主义化的实在论思想。本文通过论述皮尔士的实在论思想,以揭示这一实在论思想是皮尔士将自己的实践后果分析法以及符号论思想运用于其中的结果。

学习

现代卫星导航技术

阅读(28)

本文为您介绍现代卫星导航技术,内容包括全球卫星导航系统论文,卫星导航技术。摘要从船只到飞机,从汽车到火车,现代交通工具的发展可谓日新月异,要想安全、快捷地到达目的地,准确、及时、便捷的导航工具是不可或缺的。导航的按原理一般分为天

学习

采样开关的采样保持电路综述

阅读(62)

本文为您介绍采样开关的采样保持电路综述,内容包括给大家介绍一个采样保持电路图,交流采样电路中采样保持器的作用。1减小采样开关非线性的方法

学习

塑性混凝土在防渗墙施工中的应用

阅读(32)

本文为您介绍塑性混凝土在防渗墙施工中的应用,内容包括塑性砼防渗墙是怎么做的,塑性混凝土防渗墙检测方法。摘要:通过对已建工程的施工总结,介绍了塑性混凝土防渗墙施工技术的特点和对质量的控制,通过质量检查表明,墙体整体均匀,致密性好,达到

学习

混凝土的施工方法

阅读(19)

本文为您介绍混凝土的施工方法,内容包括轻集料混凝土施工流程,彩色混凝土的施工方法。前言伴随着国内建筑混凝土施工中新技术和新建材的引进,为建筑混凝土施工带来了新的施工设备和施工工艺,而新型的建筑混凝土施工技术又大大提高了建筑混

学习

劈裂注浆技术在隧道施工中的应用

阅读(22)

本文为您介绍劈裂注浆技术在隧道施工中的应用,内容包括隧道裂缝注浆材料用什么,隧道工程注浆技术的应用。摘要:针对遂渝增建二线桐子林隧道D1K124+955~D1K124+915全充填溶洞的坍方体,介绍采用劈裂注浆加长大管棚的施工工艺技术进行处理,使工

学习

移动通信基站天馈线安装工程施工技术

阅读(51)

本文为您介绍移动通信基站天馈线安装工程施工技术,内容包括移动通信基站天馈线安装,通信基站基础施工工艺。摘要:本文讨论移动通信基站天馈线系统安装施工技术要求。

学习

工程项目施工进度管理

阅读(37)

本文为您介绍工程项目施工进度管理,内容包括项目工程施工进度管理办法,施工进度管理的主要措施。摘要:由于建筑工程施工具有工期长、施工过程复杂、涉及单位多等特点,因此,对其进度进行有效地控制是工程管理中不可缺少的重要工作。本文就影

学习

河道治理中疏浚施工现状及常见问题

阅读(27)

本文为您介绍河道治理中疏浚施工现状及常见问题,内容包括河道疏浚治理方案,河道疏浚工程包括哪些。摘要:随着生态城市建设步伐的加快,对于很多城市来说,河道治理已经成为了重点性的项目,疏浚施工时常常会面临很多的问题,虽然在大量的河道疏浚

学习

膨胀加强带无缝施工技法

阅读(19)

本文为您介绍膨胀加强带无缝施工技法,内容包括连续式膨胀加强带施工工艺,无缝钢管膨胀式连接。摘要:本文对膨胀加强带无缝施工技法进行了论述。

学习

悬索吊桥设计与施工

阅读(31)

本文为您介绍悬索吊桥设计与施工,内容包括临江悬索吊桥设计施工,最新人行悬索吊桥设计规范。摘要:本文介绍了在山区高速公路桥梁施工中用到的施工吊桥的理论设计计算,吊桥材料的选用,吊桥的施工、安装工艺。
