摘要: 随着我国建筑行业的不断发展,各种新工艺、新材料不断的在建筑业中得到广泛应用。石膏空心砌块作为一种新型墙体材料,在国外已有百余年的历史。石膏空心砌块是以石膏为主要原料,外加入掺合料和化学添加剂,经加水搅拌,浇注成型并经干燥处理的新型轻质隔墙产品。具有重量轻(容重490-550kg/m)、强度高(断裂荷载达3KN),隔热、防火(A1级)、隔音、无污染、无腐蚀,施工方便,墙体砌筑完成后直接刮腻子进入墙面装饰,比传统砖墙施工较少了墙面抹灰施工工序,缩短了施工工期等。适用于一般工业和民用建筑的非承重隔墙。
关键词: 石膏空心砌块; 混凝土导墙; 粘结剂; 批嵌; 维增强带
中***分类号: TU522 文献标识码: A 文章编号: 1009-8631(2013)02-0031-01
一、工程概况
该工程位于市中心商业核心区,建筑面积104825m2,是集商业铺面、停车场、T台、快餐、茶房为一体的综合楼。工程非承重隔墙采用180mm和120mm厚的石膏空心砌块。
二、施工方法
1.工艺流程
施工放线导墙施工轻质隔墙安装(预留门窗洞口)构造柱施工披嵌增强带带钢板卡安装验收。
2.材料堆放要求
(1)砌块严禁露天堆放,避免淋雨受潮。
(2)装卸时应轻搬轻放,严禁碰撞,存放时应保持垂直方向,最高堆码高度不超过3层。
3.施工条件
(1)砌块下部混凝土导墙达到设计强度后,方可进行砌块的砌筑。
(2)电气设备管线穿墙时的位置应标明。
(3)隔墙砌筑前,应先好安装门框;若隔墙有窗,待隔墙砌筑到窗底框的高度时,再安装窗框(也可根据实际情况先砌墙,留出门窗洞口,后塞门窗框)。
(4)墙体拉结筋、圈梁及构造柱筋已按要求进行预埋。
4.砌筑要求
(1)砌筑前,根据墙体长度先进行预排摆放,最后位置不足一块时,可将砌块锯切成需要的规格。
(2)砌块砌筑采用专用石膏粘结剂,批嵌应采用专用材料。粘结剂及批嵌材料应搅拌均匀,随拌随用,应在初凝前用完,未用完的专用粘结剂不能再用于砌筑。
(3)砌筑时应先刷界面剂一道,在凹槽内填充粘结剂。批嵌时应清除墙面灰浆和杂物,刷一层界面剂。
(4)砌块采取自下而上阶梯形式进行砌筑,四周的企口衔接准确,墙体必须错缝砌筑,缝隙不应大于12mm且不小于5mm,搭接长度不得小于100mm。
(5)砌块墙的水平和竖向粘结缝应横平竖直、厚薄均匀、密实饱满。砌筑时,随时用手力向横、竖接缝处挤压,或用专用的带榫头的垫板向榫槽方向压紧,用橡胶锤敲击垫板使缝挤实,将从缝中挤出粘结剂刮除。
(6)砌块墙的转角处及纵横墙交接处,砌块应相互搭接。
(7)墙高度超过3m时应设圈梁或配筋加强带;墙长超过3m应按要求设置构造柱。外隔墙应增设水平拉筋,分布于榫头两侧,拉筋周围应用专用粘结剂填实。
(8)为保证砌块墙体的整体性,避免裂痕,石膏砌块隔墙与其它墙体、板底或梁底采用柔性连结,墙体砌至板底或梁底时需留20-25mm缝隙,再用粘结剂嵌入墙顶缝隙并刮平。
(9)石膏砌块墙为外隔墙时,砌块与板底或梁底间每1200设钢板卡做柔性连接。并在墙顶与板底或梁底的连接处粘贴200宽纤维增强带,用专用粘结剂封闭。
(10)砌块墙砌筑进程中,应随时检查、特别是墙面的平整度和立面的垂直度。严禁在石膏粘结剂凝固后进行敲打校正。
5.门窗及预留洞口处理
石膏砌块墙体上如预留≤600×700箱体时,可先留洞,待箱体嵌入后用粘结剂将四周填实。
石膏砌块施工完成后需埋设≥600×700箱体时,用切割机或粗齿锯在墙上开孔,待箱体嵌入后用粘结剂将四周填实并按规范配制过梁、预埋件。
与其它板材连接时应清除界面灰浆和杂物,刷一层界面剂,用粘结剂将缝隙填实后贴增强防裂带,用专用粘结剂封闭。
石膏砌块与窗框连接件处应先预埋C20混凝土预制件,混凝土预制件与石膏砌体间应采用专用粘结剂粘接。
6.管线及挂件安装
(1)暗埋管线应先开管线槽。管线槽长度不得大于2000mm;竖向管槽宽度不得大于100mm;深度不得大于50mm。管线预埋完成后,用粘结剂填实可继续开槽施工。
(2)管槽切割或盆架穿墙时,利用粗齿锯或电动开槽机或电钻,不得用錾子或铁锤凿槽开洞。
(3)石膏砌块墙体挂装卫生洁具、吊柜、家用电器时,可在墙面上安装三角架固接。如须要安装大型挂件时,可用穿墙螺栓固接。
三、施工质量要求
1.砌块上墙后不得有缺损、破碎、断裂,墙面刮石膏腻子后不得起皮、裂缝,砌块拼缝应密实(达到80%)目测无空隙。

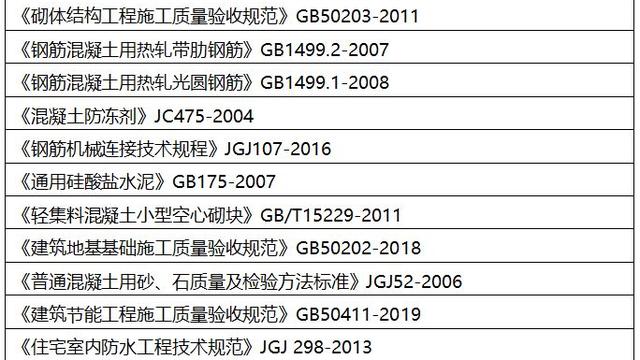

2.石膏砌块墙体工程质量要求:
转载请注明出处学文网 » 石膏空心砌块施工技术
