摘要:笔者结合自身工程施工实际,介绍微型钢管桩地基加固的施工技术,以期与同行交流。
关键词:微型钢管桩 施工工艺 质量控制 安全文明施工
1 工程项目简介
拟建xx住宅小区5#、6#楼地面上均为18F,地下设一层连通式地下室,采用人工挖孔嵌岩桩基础。该挖孔桩在进行施工过程中,发现一些地段孔内岩溶较发育,形成连续的溶蚀沟槽或溶洞。对于这些桩孔采用人工挖孔等常规手段往下进行挖掘难度大,危险系数高。同时场区周边不足10m处均为6层高的民房,为避免不可预测的影响,亦不能采用爆破或冲孔桩等非常规手段进行成孔。
2 施工方案的选择

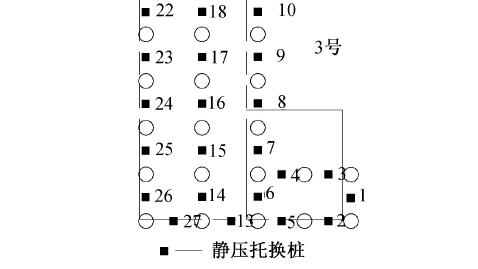

经业主、勘察、设计以及施工各单位人员商议后,一致同意对溶蚀沟槽或溶洞发育厚度超过2米的桩孔孔底采用钢管桩进行补强处理;据勘察统计,共有24根人工挖孔桩桩底需设置钢管桩进行地基补强处理,人工挖孔桩设计桩径均为1200mm,根据设计验算后各根桩桩底需设置4~12条钢管桩进行补强处理,并且钢管桩穿越溶蚀沟槽或溶洞后桩端进入完整微风化基岩不少于1m。设计***如下。
■
3 微型钢管桩施工工艺
3.1 施工工艺流程
■
3.2 施工工艺要点
3.2.1 清理桩孔周边场地:根据实际场地清理,并搭设施工平台,平台结实牢固的搭设在桩孔孔口,能承受2t重工程钻机。
3.2.2 钢管桩定位:组织有关专业人员,按***纸要求,并结合现场布置钢管桩点位,使用筷子打入地下进行定位,并用红油漆标识。
3.2.3 机械设备就位:工程吊车把钻机吊运至工作平台后,钻机根据钢管桩孔位进行调整。
3.2.4 钢管桩成孔:按***纸设计和相关技术规范要求进行钢管桩引孔成孔施工。采用专用GY100型工程钻机成孔,按设计***纸要求钻孔,孔径控制为130mm,允许误差±1°,为确保孔深度,实际钻孔深度要求大于设计深度200mm。
3.2.5 钢管桩施工:本工程钢管桩桩径为110mm,长度为3.0~15.4米,按设计要求穿越溶蚀沟槽并进入完整基岩不少于1米。在下钢管桩前应仔细检查钢管桩桩端部的浮锈、油污等脏物且必须清除,保持干燥,并检查桩身有无裂纹或损伤,若有损伤在进行处理前不得进行下桩施工,对桩身外侧采取防腐蚀、防锈处理措施(如刷防锈漆),下钢管桩后管内用水灰比为0.45:1的水泥浆灌实。
3.2.6 钢管桩注浆:该阶段注浆分为管内及管外侧注浆,放入钢管桩后,插入注浆管,由下往上注浆,使管内注满水泥浆液,注入的水泥浆终凝强度为C20;管外侧注浆采用水泥-水玻璃混合浆液,这
种混合浆液能瞬间凝结在钢管周边,在钢管周边形成水泥浆液保护层,根据施工经验水泥、水玻璃按体积比1:0.2进行配比。
3.2.7 下根钢管桩施工:重复上述(3)~(6)步骤进行施工。
3.2.8 退场:钻孔施工完后,拆除施工平台,清理现场,准备退场。
4 微型桩施工质量控制措施
4.1 成孔质量控制。成孔前为保证桩的垂直度,需有水平尺前后、左右调整好钻机的平整度,为控制桩位偏差,成孔前先用仪器精确定出桩位,每个桩位上定上筷子,开钻时,钻头中心对准筷子头方可开钻。为保证桩径开钻前要用尺子测量钻头尺寸,发现直径不够立即调换或补焊钻头。钻机每进尺累计达到2米之后要测量钻头一次。因成孔为钻机带水成孔,成孔至设计标高后,要用钻机直接洗孔,目测孔内泥浆不再浑浊方可放置钢管投放石料。并做好施工记录。
桩位偏差控制在±50mm;管端平整度≤5毫米;插桩位置正确且垂直度小于5L/100(L为桩长,单位MM);
4.2 钢管桩接桩焊接质量要求
4.2.1 焊接定位点与施焊应同时进行。
4.2.2 导向圈的焊缝质量应与钢管桩相同。
4.2.3 钢管桩应采用多层焊,焊完每层焊缝后,应及时清除焊渣,并作外观检查,每层焊缝的接头应错开。
4.2.4 气温在0℃以下焊接时,应将焊缝上下10CM处预热,气温低于-10℃时,不宜焊接。
4.3 施工检查要求
施工过程中对每个施工班组及时检查,检点是桩长、水灰比、水泥用量。桩长可直接量注浆管长度;水灰比可直接用比重计现场监测;每注完10根桩以后,要及时核实水泥实际用量,如果以上不符合设计要求要及时调整,并对已施工过的桩进行补灌。
5 工地安全及文明施工措施
5.1 工地施工遵照国家颁发的《建筑安装工程技术规程》,确保安全,并注意以下安全事项。
5.1.1 微型桩施工之前,对每个班组进行技术交底和安全交底,使每个工人都牢固树立质量和安全意识。
5.1.2 施工现场要平整,施工平台搭设要牢靠。防止钻机及其它机械设备工作时发生倾斜,滑动等现象。
5.1.3 进入工地须戴好安全帽、穿劳保鞋,高空作业还须系好安全带。高空工作平台周围必须挂设安全网。
5.1.4 机器设备须有专人负责,遵守安全操作规程。
5.1.5 工地接拆电必须由电工操作。机械设备接有地线避免发生漏电伤人现象。
5.1.6 拆卸钻杆人员必须带手套工作,并且绝对听从钻机操作工的指挥。
5.2 工地要严格要求,文明施工,并应注意以下几项:
5.2.1 材料做到有计划进场。施工现场材料堆放要明确标示,严禁不同材料混放。
5.2.2 构件、半成品,必须按指定地点分门别类存放整齐,堆放平稳。
5.2.3 交叉作业时要协调好,并妥善各工序的衔接,保证施工质量。
5.2.4 遵守机械设备的操作程序和安全操作规则,做到合理操作,安全施工。
5.2.5 施工中坚持安全生产,文明施工,尽一切方法保护好已成孔或已浇筑的桩基础。
5.2.6 现场听从项目部统一安排、监督、调动,做到施工有序,质量有保障。
6 结束语
微型钢管桩是不良地质条件下地基加固的一项重要技术措施,在复杂地质条件下的桩基施工中得到广泛运用。本次钢管桩处理工程目标工期为25天(2011年07月23日~2011年08月22日)。由于复杂的地质原因,比原计划拖延了5天工期,但由于采用了切实可行的施工技术,克服了诸多困难,安全、优质地完成施工任务。
参考文献:
[1]黄雨固,周飞.微型钢管桩在基础加固工程中的应用[J].四川建筑. 2006(03).
[2]毛建林.微型钢管桩施工及试验研究[J].西部探矿工程.2002(02).
[3]杨敏.微型钢管桩施加预应力加固沉降基础的试验研究[J].建筑技术. 2008(06).
转载请注明出处学文网 » 微型钢管桩在地基加固中的应用
