明挖法与盖挖法在地铁车站施工中的对比

摘要:同和地铁存车线段YDK-5-421.1至YDK-5-534.5段约113.4m范围施工中采用了盖挖法,既解决了地表全断面行车的问题,又确保邻近建筑物的安全,并大大减少了施工的周期。

关键词:盖挖法;明挖法;地铁车站;施工;对比。

广州市轨道交通三号线北延线段同和站位于广州大道北同沙路以北、同泰路以南段,呈南北走向,为三号线北延线第四座车站。车站外包全长447.1米,其中存车线及折返线长284.2米标准段宽19.5米,建筑面积约9590平方米,车站主体基坑深度约17~26米。车站周边商铺林立,过往车流、人流极大。

由于总工期紧迫,为了避免车站两次倒边施工,减少管线二次迁改、交通疏解等问题对总工期的影响,存车线段YDK-5-421.1至YDK-5-534.5段约113.4m范围,由业主提出设计变更采用盖挖法(原设计为明挖法)。

盖板结构设计采用现浇钢筋砼梁板结构,盖板与连续墙冠梁固结,跨中设中立柱,盖板纵向主梁截面为1.4m×0.8m,横向主梁截面标准段为1.4m×0.8m(局部斜交的为1.7m×0.8m、1.6m×0.8m),盖板厚为0.6m。盖板顶覆土2.5m~3.0m。

盖板既起到第一道砼支撑作用又起到临时铺盖解决管线迁改、交通疏解等问题。是本工程为了缩短总施工工期采取的设计变更,对于按期完成主体结构施工具有重大意义。

一、施工方法简介

因为本车站拆迁原因,进场施工足足比原计划晚了一年;同时为迎接亚运,工期不能后延。考虑到本工程特点及工期要求,如按原设计方案进行明挖施工,必然满足不了工期,且进行明挖施工,则无法保证交通。为满通及工期的要求,最终决定采用盖挖法的施工方法。

盖板段开挖深度3~4m,基坑底大部分为粉质粘土、粘土层和可塑状花岗岩残积土层。花岗岩、花岗岩片麻残积土层及其全风化带和强风化带,具有遇水易软化、崩解的特点,对明挖基坑有一定的不利影响。鉴于合同变更,既定方案与投标方案发生了重大变化,主要内容有:①、主体基坑开挖时,盖板已经完成,盖板之上恢复通车,整个土方开挖及主体施工都在盖板底下进行,施工工艺与原设计采用明挖时发生了显著的变化,施工难度大大提高,②、增设了盖板及中立柱、增设了天车起重设备,并且土石方工程、主体结构工程、各种材料水平、垂直运输、通风、通电、回填均需单独考虑专项措施。③、因改为盖板,土石方工程施工出土的方式因为形成盖挖,造成盖板南北两端出土方式必须采用垂直出土,南端必须增加龙门吊垂直出土,北端必须采用吊车垂直出土。

二、盖挖法施工方法的阐述

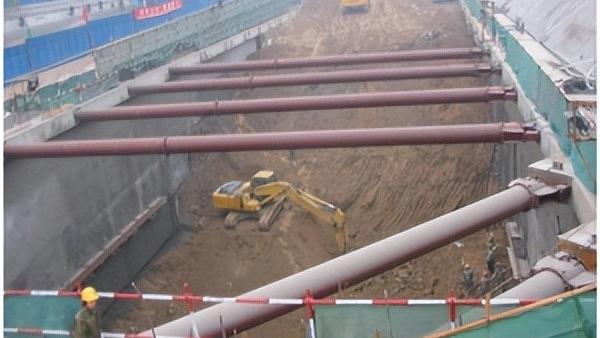

根据现场实际情况,盖板工作面的划分受限于地下管线的迁改和交通疏解的需要,盖板结构分三期进行,平面上划分为三个工作面,见下***:

第一期施工YDK-421.112始点至YDK-5-440.742段,主要施工内容有主体地下连续墙、中立柱及桩基础、暗渠迁改、地基加固、盖板结构、配合管线迁改等。

第二期,实行第二次交通疏解改道,第二段盖板结构工作面范围为YDK-5-440.742至454.242段,施工内容主要有配合管线接驳、1万伏高压电缆拨移、暗渠迁改接通、主体地下连续墙、中立柱及桩基础、盖板结构等。

第三期,实行第三次交通疏解改道,第三段盖板结构工作面范围为YDK-5-454.242至YDK-5-534.492段,施工内容主要有配合地下管线迁改、主体地下连续墙、中立柱及桩基础、盖板结构、地基加固等,第三期工作面内又划分为四小块流水作业,以减少施工工期,作业顺序由南往北进行。(以上主要为做盖板结构工作面)

第四期,进行第四次交通疏解改道后,来往车辆从盖板结构上经过,可以进行盖板结构下土方开挖、支撑、结构施工,及回填。

三、盖挖法与明挖法对比

从总体布置来说,采用明挖法时,车站采用一期、二期、三期围蔽施工;采用盖挖施工时,车站需采用一期、二期、三期、四期施工。相比未采用盖挖法施工时,增加了一期施工,工期缩短4个月。

由于采用盖挖法后,虽然工期相比原来缩短四个月,但是由于施工工艺的改变,很多方面同明挖法有了很大的差异,具体如下:

1、交通疏导改道对比:

采用明挖法施工 采用盖挖法施工

车站采用三期围蔽进行施工 车站采用四期围蔽进行施工

围蔽数量 围蔽数量

第一期围蔽长度:438米

第二期围蔽长度:946米

第三期围蔽长度:1032米 第一期围蔽长度:1084米

第二期围蔽长度:1084米

第三期围蔽长度:1146米

第四期围蔽长度:1212米

2、土方开挖施工方法对比:

采用明挖法施工 采用盖挖法施工

人工配合机械进行开挖。 土方在盖板结构下开挖,在盖板下或两侧墙上每10米增设1盏太阳灯。在盖板下增设两条Φ10cmPVC管进行除尘降温措施。在结构内进行开挖施工时,每10米两侧增设风扇一台进行通风送风措施。采用吊车垂直出土,吊至路面进行土方运输。

3、基坑钢支撑安装及拆除对比:

采用明挖法施工 采用盖挖法施工

用龙门吊将分节钢支撑吊至安装部位,然后进行钢支撑整体安装,并用挖机配合龙门吊进行安装,安装方便又简洁。 钢支撑需分节由挖机悬吊吊至安装部分,速度较慢,然后进行钢支撑整体安装,并用两台或三台挖机配合进行钢支撑安装,安装繁琐又缓慢。

4、材料运输对比:

采用明挖法施工 采用盖挖法施工

所有材料可用龙门吊分批吊运至施工部位,然后进行施工,施工方便又简洁。 先从北侧吊出井吊入基坑内,后在用人工、天车或吊其他设备运至施工部分,后进行施工。

5、土方回填对比:

采用明挖法施工 采用盖挖法施工

主要采用挖机回填后,用压路机进行压实。方便简洁。 基坑内土方采用挖机回填后,用压路机进行压实外另还需外增人工夯实,并在土方回填至离盖板2.5m时,需从盖板上穿洞冲沙回填密实;机械无法进行压实,必须人工配合密实。

6、管线保护措施

采用明挖法施工 采用盖挖法施工

需进行管线动迁。 采用型钢、钢桁架对各种管线进行有效、可靠的保护,不需动迁。

四、盖挖法对地铁施工的体会

盖挖法是一项常用的施工技术,与明挖法相比更具有灵活性,既能确保工期,又能保证交通的畅顺,这对城市中进行地铁车站施工具有极其重要的意义。

盖挖法与明挖法相比,盖挖法具有如下几点优势:

1、不影响城市现有交通或能够最大限度较少对现有交通的影响。同和地铁站盖挖法区均能保证单向3车道通行,大大减轻道路的交通压力。

2、地下管线可以利用盖板作为保护,从而减少管线动迁工作量,相应减少建设单位的投资;即使因管线与结构位置相冲突,需要动迁管线,动迁可与工程施工同步进行,费用低,所需时间缩短,最大限度地减少管线拆迁对工程施工的影响。

3、盖挖法有利于在保持交通流量的情况下,全面地施工地下结构,对无法实施分边施工或管线复杂的城市市***工程非常合适。

4、与传统明挖法相比,盖挖法工期较短。同和地铁车站采用盖挖法,缩短工期4个月,大大缓解工期压力。

五、结束语

在近来地铁大规模的建设中,越来越多的地铁枢纽站出现于市区交通繁忙地段, 因此车站施工面临既要保证工期, 同时又能保证交通、环境的要求。盖挖法施工可以最大限度减少对社会交通的干扰,又能在临时盖板下按明挖顺作法施工车站结构,保证施工进度,具有良好的经济效益和社会效益,具有良好的应用前景。

参考文献:

[1]刘建航,侯学渊.基坑工程手册[M].北京:中国建筑工业出版社,2007

[2] 邝铁池.浅谈盖挖法在城市的浅埋式结构工程中的应用[J].中国市***工程,2001, (3)

[3] 广州市第二市***工程有限公司,广州市轨道交通三号线北延段【同和站】土建工程北端盖板结构施工方案[R].广州,2009

明挖法与盖挖法在地铁车站施工中的对比

转载请注明出处学文网 » 明挖法与盖挖法在地铁车站施工中的对比

学习

贪官忏悔录等

阅读(174)

A贪官忏悔录本色型:原惠州市公安局长洪永林临刑前后悔自己一生有机会有条件而"没有住过宾馆的总统套间,没有喝过路易十三"。凄楚型:任职6年贪了1300多万元的原海南省东方市市委书记戚火贵在接到死刑判决书后哀求:"我有两个老人,一个小孩……

学习

古代塞人初探

阅读(22)

[摘要]塞人无论是在古代中亚历史舞台上,还是在古代西域史中都曾有着举足轻重的地位。他是古代欧亚草原杀不过最活跃的游牧部落联盟之一,是欧亚及世界其他文明在中亚相互交换的不可缺失的桥梁。近年来,对塞人的研究著作主要有《塞种史研究》

学习

经济社会学论文范文

阅读(17)

经济社会学论文范文第1篇(一)有效金融市场在20世纪最经典的经济命题便是有效金融市场的提出,该命题得了了很多坚实的经验和证据的支持。金融市场指证券价格体现了获得信息变化影响的市场。有效的金融市场以三个假定为前提:一是投资者,他们是

学习

波束赋形理论在LTE系统中的适用性

阅读(21)

为无线信号载波波长,N:代表阵列内的天线单元数,注意向量除非特殊说明都为列向量根据阵列响应向量可以确定波束赋形的权向量W,权向量的选择需要满足的准则是增加期望信号的天线增益,同时能够最小化干扰信号方向的增益。例如:选择一个3天线单

学习

藏书家黄永年先生

阅读(25)

黄永年(1925.10~2007.1)先生是当代享有盛名的学者、版本鉴定专家和藏书家。藏书界盛传,线装书在书店的架子上不用取下来、更不用打开,老先生就能知道是什么刻本。上世纪50年代前期上海旧书业界公认的“三个真买书者”,黄先生便是其中之一,先生

学习

龙卷风的致命“配方”

阅读(20)

龙卷风是大自然制造的最猛烈的风暴,漏斗状的龙卷风上接云端,下踏大地,高速旋转并行进,扫荡沿途遇到的所有建筑和树木。龙卷风的身后,可以留下宽达1.6千米的毁坏路径。它们可以在旷野中暴走160千米,持续时间有时只有几分钟,有时也许超过一小时。

学习

资产剥离对公司价值的影响研究

阅读(25)

本文为您介绍资产剥离对公司价值的影响研究,内容包括负债经营对公司价值的影响讨论,上市公司剥离资产是利好还是利空。一、资产剥离概述资产剥离是指对一个部门的清理或者放弃对某一子公司的控制权,即企业将其所拥有的资产、产品线、经营

学习

GPS工程控制网的优化设计与布设方法

阅读(21)

本文为您介绍GPS工程控制网的优化设计与布设方法,内容包括gps拟合高程控制网的布设方法,gps控制网优化设计与数据处理研究。GPS技术在工程控制网的布设中具有效率高、费用低、工期短、精度高等优越性。GPS工程控制网优化设计,是实施其控

学习

浅析《搜尽奇峰打草稿》的内在美学精神

阅读(21)

山水画的学致分为三个阶段,临摹、写生和创作,这几乎是沿脉了几千年的绘画传统。如今,我们依然沿着这条路子,进行百般创新。从作品的角度去分析画之理于搜,笔之法于稿,从而剖析《搜尽奇峰打草稿》的美学价值和精神。“画之理,笔之法,不过天地之质

学习

钱穆与新亚书院

阅读(21)

钱穆,中国学术界的“一代宗师”,一生以教育为业,五代弟子,冠盖云集。他九岁入私塾,中学毕业后便一边自学,一边任教于小学、中学而至大学。1949年,钱穆只身来到香港,在极端困难的情况下,与几位同仁创办了新亚书院,“希望在南国传播中国文化之一脉”

学习

连铸轧钢新技术分析

阅读(15)

本文为您介绍连铸轧钢新技术分析,内容包括连铸轧钢的主要设备,冶金轧钢生产新技术分析。轧钢生产中所涌现的新技术,在节能与降耗上,主要技术是:连铸坯热送热装技术、薄板坯连铸连轧技术、先进的节能加热炉等;在技术装备上,主要是大型化、连续

学习

解读《小王子》中的哲理

阅读(38)

本文为您介绍解读《小王子》中的哲理,内容包括小王子中哲理语句的解析,小王子原文有哲理的句子。《小王子》是法国作家圣・埃克絮佩里写的一部充满智慧闪光的童话,被译成一百六十种语言的“梦之书”,它是写给孩子,也写给所有“起先都是孩子

学习

工程保函担保实务

阅读(38)

【摘要】2015年以来宏观经济面临较大的下行压力,中小企业信贷不良率持续上升,融资性担保机构的系统性担保风险不断增加,业务出现了负增长。本文从工程保函担保出发,阐述了什么是工程保函担保、工程保函的主要作用和工程保函的担保风险,介绍了

学习

刘醒龙的“油盐饭”情结

阅读(30)

“《一碗油盐饭》若是进不了诗歌史,那简直是天理不容!”以《天行者》一书获得第八届茅盾文学奖的刘醒龙如是说。是什么让大作家言之铮铮,发出如此感慨?时间回溯到上世纪80年代后期,一个天高云淡的秋天,刘醒龙因事逗留在大别山腹地一个普通小镇

学习

旋挖钻机施工技术简介

阅读(29)

介绍旋挖钻机的发展状况、施工工艺、施工方法、施工过程中出现问题的处理方法关键词:旋挖钻机施工技术序言旋挖钻机作为基础工程机械中的新型机种,经过几年的推广应用,目前已被大量应用于公路及铁路、桥梁、水利工程、城市建筑工程等桩基工

学习

引洮供水一期工程总干渠4#隧洞工程回填灌浆施工简述

阅读(31)

本文为您介绍引洮供水一期工程总干渠4#隧洞工程回填灌浆施工简述,内容包括引洮供水一期总干渠涉及哪些地方,引洮总干渠五号洞。【摘要】:引洮工程是甘肃省近年来修建的重点水利工程之一,引洮供水一期工程总干渠4#隧洞工程,全长5192m,桩号自

学习

关于施工中滑模施工技术应用

阅读(28)

本文为您介绍关于施工中滑模施工技术应用,内容包括爬模施工与滑模施工区别,什么是滑模施工技术。薄壁高墩是桥梁设计中使用最为普遍的一种桥墩形式,和其它形式的桥墩相比,此种桥墩具有很多优点,例如:能够达到很高的高度、结构简单、施工容易

学习

建筑工程施工之项目管理

阅读(33)

建筑工程施工中,施工项目管理是重中之重内容。它涉及到施工的各个阶段,是施工企业运用系统的观点、理论和科学技术对施工项目进行的计划、组织、监督、控制、协调等全过程管理。本文针对施工项目管理的内容和特点进行了概述,分析了施工项目

学习

毛石混凝土基础施工中的简要意见

阅读(23)

本文为您介绍毛石混凝土基础施工中的简要意见,内容包括毛石混凝土基础规范标准,毛石混凝土施工做法查哪个规范。毛石混凝土是基础工程的一种做法,比如毛石混凝土带形基础、毛石混凝土垫层等,也有用在大体积混凝土浇筑,为了减少水泥用量,减轻

学习

浅析沉井施工方法

阅读(25)

本文为您介绍浅析沉井施工方法,内容包括沉井的施工技术,论述沉井施工。随着我国城市基础设施建设飞速发展,沉井的应用日益增多。沉井是先在地表制作成一个井筒状的结构物,然后在井壁的围护下通过从井内不断挖土,使沉井在自重作用下逐渐下沉

学习

简述公路路堑施工要点

阅读(20)

本文为您介绍简述公路路堑施工要点,内容包括路基路堑施工方案,公路工程路堑施工流程详解。[摘要]公路路堑就是指在公路施工中对原有地形进行下挖后行成的路基形式,这种路基形式在山岭区施工过程中遇到的比较多,我们在进行施工的过程中一般

学习

建筑工程施工中进度拖延的处理方法

阅读(23)

【摘要】项目实施过程中,由于主客观条件的不断变化,同时实际施工中存在一些不可预知的因素,所以施工中常会出现进度拖延的情况。本文对工程延期的申报条件、申报程序、费用索赔和工期延误的处理方法进行了分析。【关键词】工程施工;进度拖延
